    Q44755

    Engenharia Civil   » Planejamento e Gerenciamento de Obras, Orçamento, Planejamento e Controle de Obras

    Ano: 2018 Banca: CESPE UnB   Órgão: Empresa Brasileira de Serviços Hospitalares (EBSERH)   Nível Superior   Prova: Engenheiro Civil



    » Conteúdo Associado à Questão

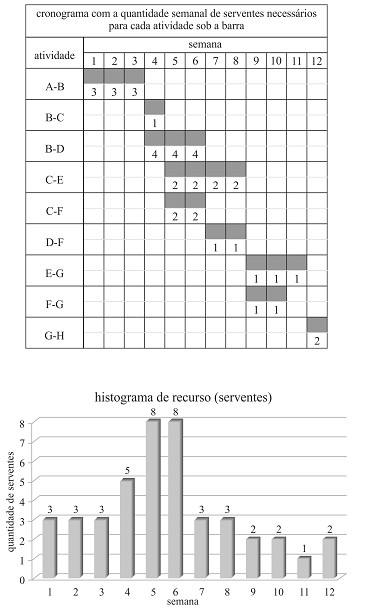

    Considerando a tabela e o histograma mostrados nas figuras precedentes, que contêm informações elaboradas para gerenciar uma construção, julgue o próximo item, a respeito de planejamento e programação de obras com PERT-CPM, cronograma e histograma de mão de obra.
    O nivelamento de recursos busca uma distribuição mais uniforme do histograma para reduzir problemas gerenciais de mobilização e desmobilização de mão de obra ou de equipamentos.






    resolva Q44755    |     Comente a Questão (coloque o Nº "Q44755")    |   » Apostila de Engenharia Civil 2025





    prancheta
    Q44756

    Engenharia Civil   » Planejamento e Gerenciamento de Obras, Planejamento e Controle de Obras

    Ano: 2018 Banca: CESPE UnB   Órgão: Empresa Brasileira de Serviços Hospitalares (EBSERH)   Nível Superior   Prova: Engenheiro Civil



    » Conteúdo Associado à Questão
    Considerando a tabela e o histograma mostrados nas figuras precedentes, que contêm informações elaboradas para gerenciar uma construção, julgue o próximo item, a respeito de planejamento e programação de obras com PERT-CPM, cronograma e histograma de mão de obra.
    De acordo com os dados em consideração, o caminho composto pelas atividades A-B, B-C, C-F, F-G e G-H tem folga total de duas semanas.






    resolva Q44756    |     Comente a Questão (coloque o Nº "Q44756")    |   » Apostila de Engenharia Civil 2025





    prancheta
    Q44757

    Engenharia Civil   » Planejamento e Gerenciamento de Obras, Orçamento, Planejamento e Controle de Obras

    Ano: 2018 Banca: CESPE UnB   Órgão: Empresa Brasileira de Serviços Hospitalares (EBSERH)   Nível Superior   Prova: Engenheiro Civil



    » Conteúdo Associado à Questão
    Considerando a tabela e o histograma mostrados nas figuras precedentes, que contêm informações elaboradas para gerenciar uma construção, julgue o próximo item, a respeito de planejamento e programação de obras com PERT-CPM, cronograma e histograma de mão de obra.
    Se, devido ao fato de a construção em apreço ocorrer em área remota, apenas quatro serventes tivessem interesse em trabalhar na obra, o recurso serventes estaria superalocado nas semanas 4, 5 e 6, na situação apresentada nos gráficos.






    resolva Q44757    |     Comente a Questão (coloque o Nº "Q44757")    |   » Apostila de Engenharia Civil 2025





    prancheta
    Q44758

    Engenharia Civil   » Planejamento e Gerenciamento de Obras, Planejamento e Controle de Obras

    Ano: 2018 Banca: CESPE UnB   Órgão: Empresa Brasileira de Serviços Hospitalares (EBSERH)   Nível Superior   Prova: Engenheiro Civil



    » Conteúdo Associado à Questão
    Considerando a tabela e o histograma mostrados nas figuras precedentes, que contêm informações elaboradas para gerenciar uma construção, julgue o próximo item, a respeito de planejamento e programação de obras com PERT-CPM, cronograma e histograma de mão de obra.
    No caso considerado, se a atividade E-G atrasar uma semana e a atividade B-D adiantar-se uma semana, não haverá alteração no tempo total da construção.






    resolva Q44758    |     Comente a Questão (coloque o Nº "Q44758")    |   » Apostila de Engenharia Civil 2025





    prancheta
    Q44759

    Engenharia Civil   » Planejamento e Gerenciamento de Obras, Orçamento, Planejamento e Controle de Obras

    Ano: 2018 Banca: CESPE UnB   Órgão: Empresa Brasileira de Serviços Hospitalares (EBSERH)   Nível Superior   Prova: Engenheiro Civil



    Acerca de orçamento, composição de custos, BDI e encargos sociais, julgue o item seguinte.
    O lucro, a despesa financeira e os riscos são algumas das parcelas do BDI com limites mínimos e máximos estabelecidos pelo Tribunal de Contas da União.






    resolva Q44759    |     Comente a Questão (coloque o Nº "Q44759")    |   » Apostila de Engenharia Civil 2025





    Compartilhe:



    Compartilhe Questões





    Deixe seu comentário com o número da Questão ex.Q12345:

    *Para ver o gabarito - clique em → resolva Q...:

    As questões são de autoria das organizadoras mencionadas, divergências quanto ao conteúdo, ao gabarito, a formulação etc., devem ser encaminhas a elas (organizadoras de concursos)
